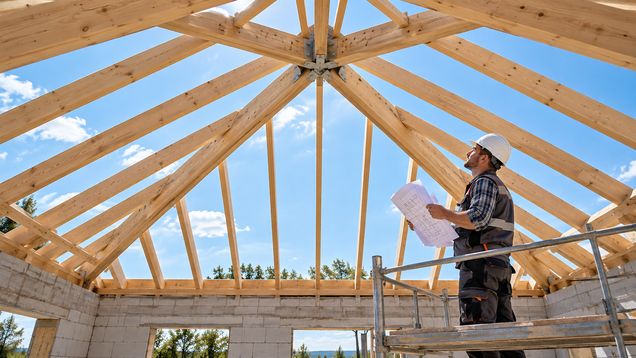

Шатровая крыша складывается из треугольных скатов, которые поднимаются от карнизов к общей вершине без горизонтального конька. До монтажа шатровой крыши увязывают план здания, положение центрального узла, расчёт опор и раскладку покрытия, чтобы каждая стропильная нога имела предусмотренное место крепления.
Проверьте план и положение вершины
Шатровая крыша образована несколькими треугольными плоскостями, сходящимися в центральной верхней точке. При квадратном основании обычно получается четыре ската; при другой форме плана меняются углы и длины каждого элемента. Здесь нет горизонтального конька, как у двускатной формы, поэтому верхний узел требует отдельной проработки.
Геометрия шатровой крыши начинается с точного плана опор: отмечают стороны здания, диагонали, карнизные выносы и положение вершины. Для симметричного решения центр определяют по плану несущих стен, а не по декоративным выступам фасада. Если стороны основания различаются, это отражают на разрезах и в длинах стропил.
До заказа древесины или ферм фиксируют высоту вершины, уклон скатов, высоту стен и толщину кровельных слоёв. Эти параметры влияют на высоту помещения, карниз, длину стропил и площадь водосбора. В плане также отмечают вентиляционные выходы, дымоходы и люки, чтобы не столкнуть их с силовыми элементами.
Уклон выбирают под покрытие и водоотвод. Производитель задаёт требования к основанию, крепежу и минимальному уклону. На треугольных плоскостях раскладку и подрезку деталей проектируют заранее.
Рассчитайте центральный узел и опирание
Стропильные ноги сходятся в верхней точке и передают туда усилия от всех скатов. Центральный узел может включать стойку, соединительную пластину, перекрёстное соединение или иной рассчитанный элемент. Выбор зависит от пролёта, материала каркаса, формы основания и наличия опоры снизу.
Центральный узел нельзя собирать из досок на случайный гвоздь или саморез. Соединение должно передавать расчётные усилия; врубки, нахлёсты и крепёж берут из чертежа.
Шатровая крыша требует проверки всех стропил, центральной вершины и опор по нагрузкам от собственного веса, снега и ветра. Снег может распределяться по скатам неравномерно, а ветер создаёт усилия, направленные на подъём краёв покрытия и каркаса. Расчёт ведут для здания целиком, включая стены, анкеры и фундаментные опоры.
Если центральная стойка опирается на внутреннюю стену или балку, проверяют путь нагрузки до фундамента. Нельзя ставить её на потолочное перекрытие или перегородку без расчёта. Когда помещение нужно оставить свободным, применяют другую проектную схему, а не убирают стойку после сборки.
Для большого пролёта применяют рассчитанные фермы или составные диагональные элементы. Их поднимают по монтажному чертежу и удерживают от опрокидывания; менять детали заводской фермы на месте нельзя без согласования.
Подготовьте основание и точки разметки
До монтажа проверяют прямоугольность основания, отметки опор и диагонали. Опоры должны совпадать с проектом и иметь площадку для крепления; отклонения исправляют до установки центрального узла.
Мауэрлат или обвязочная балка связывает стропильные опоры со стенами. Её крепят к несущему основанию по проекту; между древесиной и кладкой защищают узел от капиллярной влаги. Места анкеров не должны ослаблять край стены или раскалывать древесину.
Центр основания размечают от углов и переносят линии диагональных стропил на опоры. После установки сверяют наклон элементов и положение вершины. При смещении проверяют исходные отметки, а не тянут стропила силой.
До подъёма деталей готовят временные раскосы, подмости и безопасную подачу длинных элементов. Леса должны стоять на устойчивой опоре, а инструменты и стропила закрепляют от падения. Под грузом не должно быть людей; при ветре, дожде и обледенении монтаж на крыше приостанавливают.
Соберите каркас в заданной последовательности
Сначала устанавливают опоры и предусмотренный проектом центральный элемент. Затем крепят диагональные стропила, после них — промежуточные и укороченные ноги. Порядок зависит от веса деталей и способа сборки.
- Сверить размеры основания и отметить центр и углы опирания.
- Установить центральную опору или соединительный узел и временно зафиксировать его.
- Поднять диагональные стропила, проверить длины и геометрию, закрепить штатными соединителями.
- Добавить промежуточные стропила, распорки и постоянные связи по проекту.
- Проверить плоскости всех скатов и устойчивость каркаса до снятия временных раскосов.
Собирая шатровую крышу, контролируют равномерность опирания ног на мауэрлат и соединение с центральным элементом. Монтажная последовательность зависит от веса частей и способа сборки, поэтому тяжёлый узел иногда поднимают в готовом виде, а иногда собирают наверху. Решение учитывает грузоподъёмность оборудования и безопасность работников.
Постоянные связи удерживают каркас от бокового смещения и ветрового подъёма. Их устанавливают между стропилами и стенами по проекту. Временные распорки снимают после сборки устойчивой системы.
До укладки мембраны проверяют прямолинейность скатов, положение вершины и свесов. Обрешётка не должна исправлять перекос несущего каркаса.
Устройте покрытие на треугольных плоскостях
Мембрану укладывают с нахлёстами и выпуском к карнизам, чтобы вода уходила наружу. Узлы у вершины и диагональных рёбер закрывают системными деталями, а разрезы вокруг крепежа не оставляют открытыми.
Покрытие раскладывают от карниза, отмечая ряды и стыки. Крайние подрезанные детали должны иметь опору и штатное крепление; узкие обрезки у вершины проектируют заранее.
Для наружных рёбер применяют вальмовые элементы, совместимые с покрытием. Кромки закрепляют по инструкции, не оставляя открытого пути для воды. Крепёж выбирают под нагрузку и основание.
Центральный стык закрывают деталью с предусмотренными нахлёстами, уплотнением и механическим креплением. Раствор, ленты и герметики применяют только по совместимой с покрытием схеме.
Если в вершине предусмотрен вентиляционный выход, отверстия сохраняют открытыми и защищают системной деталью. Не создают случайную щель под колпаком: воздушный путь должен соответствовать проекту.
Сохраните теплоизоляцию и водоотвод
В утеплённой крыше заполняют все полости между стропилами и у центрального узла, не оставляя мостиков холода. Пароизоляцию со стороны помещения соединяют герметично между скатами и стенами. Теплоизоляцию и мембраны располагают в порядке, заданном расчётом для выбранной конструкции.
В вентилируемой кровле воздух идёт от карниза к предусмотренному выходу. Утеплитель и мембрана не должны перекрывать канал. Дополнительные продухи в сложной геометрии назначают проектом.
Вода с каждого ската должна попадать в желоб или лоток, не переливаясь за фасцию. Водосток крепят к подготовленным опорам; у карнизов соединяют выпуск мембраны с капельником, чтобы влага уходила наружу.
Снегозадержатели и мостики крепят к несущим элементам в предусмотренных местах. До монтажа проверяют, что крепления не пересекаются с диагональными стропилами, проходками или вентиляционными каналами.
Проверьте верхний узел и каркас перед закрытием
До укладки покрытия осматривают центральное соединение, точки опирания диагональных стропил, крепёж и постоянные связи. Измеряют положение вершины и плоскость каждого ската. Скрытые узлы фотографируют и заносят в исполнительную схему.
После монтажа осматривают центральную деталь, наружные планки, подрезанные края и примыкание мембраны. Вода должна уходить по всем плоскостям к водостоку, не задерживаясь у центра. Щели и смещения устраняют до внутренней отделки.
Работы останавливают при смещении опор, заметном прогибе, трещинах в стропилах или ненадёжном центральном соединении. Эти признаки требуют проверки несущей схемы. Маскировать их настилом, обрешёткой или герметиком опасно.
Осматривайте крышу после осадков
Шатровая крыша после монтажа должна сохранять проектную геометрию вершины и всех скатов. После сильного ветра осматривают центральную крышку, наружные планки, кромки покрытия и крепления у карнизов. Проверку проводят с безопасного доступа, не наступая на детали, не рассчитанные на нагрузку человека.
Под шатровой крышей проверяют теплоизоляцию, мембраны и древесину на следы протечек и конденсата. Особенно внимательно осматривают центр, где сходятся скаты, и места вокруг проходок. При повторном намокании сначала находят источник воды или влажного воздуха, а затем восстанавливают повреждённый слой.
Желоба и лотки очищают от листьев и мусора до сезона сильных дождей. Повреждённые фасонные элементы заменяют совместимыми деталями, восстанавливая крепление и нахлёсты. Новые отверстия и оборудование устанавливают только после проверки стропильной системы и узлов гидроизоляции.
