Полы по грунту передают нагрузку через подготовленные слои на естественное или заранее спланированное основание. В конструкции полов по грунту заранее увязывают подготовку и уплотнение грунта, защиту от влаги, теплоизоляцию и инженерные сети; состав слоев задают проект и условия участка.
Что называют полом по грунту
Полы по грунту — конструкция первого этажа, опирающаяся на подготовленное основание под зданием. Ее нагрузка распределяется через плиту и нижние слои в грунт, а не передается на перекрытие подвала или цокольный этаж. Устройство зависит от назначения помещений, грунтовых условий, уровня воды, теплотехнических требований и будущей отделки. Поэтому схему нельзя выбирать только по типовой картинке или по толщине бетонного слоя.
Конструкция полов по грунту может включать уплотненное земляное основание, послойную засыпку, выравнивающую или капиллярно-разрывающую прослойку, влагозащиту, теплоизоляцию, бетонную плиту или стяжку и чистовое покрытие. Не каждый объект требует всех перечисленных слоев, а порядок некоторых материалов зависит от проекта и совместимости системы. Фундаментная плита под несущими стенами и колоннами выполняет другую задачу: если пол передает такие нагрузки в грунт, его рассчитывают как конструктивный элемент. Бытовое название «плита по грунту» само по себе не определяет назначение и расчетную схему.
Что определить до начала работ
До разработки пола выясняют состав и несущие свойства грунта, наличие насыпных или слабых участков, сезонное увлажнение и возможный подъем грунтовых вод. На склоне, в бывшей выемке или на неоднородном основании дополнительно оценивают риск осадки. Эти сведения нужны, чтобы спроектировать подготовку, уплотнение, водоотвод и защиту от влаги, а не компенсировать неизвестные условия более толстым бетоном. При сомнениях в основании требуются инженерные данные, а не только визуальный осмотр площадки.
Заранее согласуют чистовую отметку пола, высоту проемов и ступеней, толщину отделки, расположение перегородок и вводов коммуникаций. Проверяют, где проходят канализационные выпуски, водопровод, кабельные каналы и трубы отопления. После бетонирования переносить их сложнее, поэтому закладные детали и гильзы предусматривают до засыпки и заливки. Если пол должен иметь уклон к трапу или воротам, его геометрию задают в проекте и проверяют по маякам.
Подготовка и уплотнение основания
Работу начинают с удаления органического грунта, строительного мусора, снега, льда и размокших включений, если они не предусмотрены проектом. Основание планируют на нужной отметке и выявляют рыхлые участки. Засыпка не должна скрывать слабую почву или неподготовленные коммуникации: просадка под слоями проявится трещинами и перепадами поверхности после устройства пола. Крупные обломки, дерево и материалы с пустотами нельзя засыпать без проектного решения.
Насыпной материал укладывают слоями с толщиной, подходящей для выбранной техники и метода контроля. Каждый слой уплотняют равномерно, особенно у стен, колонн, выпусков и углов, где механизму тесно. Толщину слоя и режим подбирают по свойствам грунта; нельзя считать, что несколько проходов любой трамбовкой обеспечат требуемый результат. До следующего слоя проверяют отметку и предусмотренные проектом показатели уплотнения.
Требования к полам по грунту включают устойчивость всей системы, а не только видимую прочность бетонной поверхности. Если засыпка неоднородна или уплотнена неравномерно, плита может осесть локально, даже когда бетон уложен без дефектов. Контроль уплотнения выполняют принятым на объекте методом и фиксируют до того, как основание закроют следующим материалом. Неудачный участок исправляют до продолжения работ.
Влага, теплоизоляция и инженерные сети
Способ защиты от воды выбирают по уровню грунтовых вод, поверхностному стоку и назначению помещения. Дренаж, гидроизоляция и пароизоляционный или пароограничивающий слой решают разные задачи и не заменяют друг друга автоматически. Для чувствительного к влаге покрытия важно ограничить поступление водяного пара снизу, а при риске жидкой воды нужна предусмотренная проектом гидрозащита и герметичные примыкания. Материал и положение слоев определяют по проекту и руководству системы.
Мембрану или рулонную защиту укладывают на подготовленную поверхность без проколов и незакрытых разрывов. Нахлесты, швы, проходы труб и соединение с вертикальной гидроизоляцией выполняют по спецификации материала. Нельзя оставлять острые камни или мусор под полотном, а при передвижении по уложенной мембране защищают ее от обуви и арматурных опор. Поврежденный участок ремонтируют совместимым способом до закрытия следующим слоем.

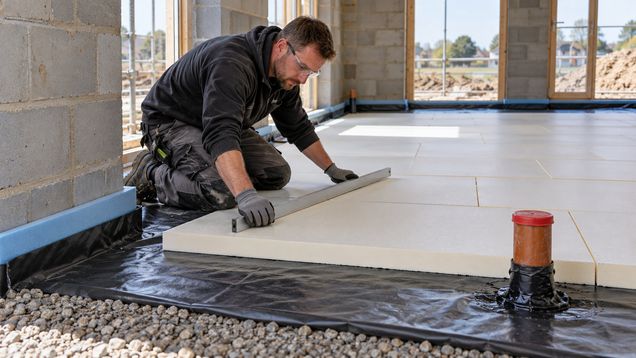

Теплоизоляцию под плитой подбирают по расчетной нагрузке, влажностным условиям и совместимости с другими слоями. Плиты укладывают без качания и крупных щелей, стыки смещают, если так предписывает система. По периметру и в узлах примыкания предусматривают непрерывность теплового контура, чтобы сократить мостики холода. Материал, который не рассчитан на сжатие под плитой или постоянное увлажнение, может деформироваться и нарушить отметку пола.
Трубы и кабели закрепляют так, чтобы они не всплывали, не смещались при бетонировании и не создавали слабых пустот вокруг себя. Контуры напольного отопления испытывают и фиксируют до заливки в порядке, установленном проектом и производителем. Фотофиксация расположения скрытых сетей помогает при последующем ремонте. Не сверлите готовую плиту, пока не уточните положение отопительных контуров и коммуникаций.
Плита, швы и чистовое покрытие
Толщину плиты, армирование, класс бетона и расположение конструкционных или усадочных швов задает расчет и проект. Арматуру располагают на фиксаторах в предусмотренном положении, а не кладут непосредственно на грунт или теплоизоляцию. Подготовленное основание, опалубку и закладные проверяют перед заливкой, поскольку после укладки смеси исправить их положение затруднительно. Если пол по расчету не должен воспринимать нагрузки от колонн или стен, не изменяйте назначение плиты без пересмотра проекта.
Полы по грунту бетонируют по захваткам, смесь уплотняют предусмотренным способом и выравнивают по проектной отметке. Уход за бетоном и защита от быстрого высыхания нужны для набора свойств; режим зависит от состава, температуры и условий площадки. Места и сроки устройства швов согласуют до заливки, так как случайный пропил может пересечь арматуру, трубу или закладную. Ровная поверхность не подтверждает качество скрытых слоев и уплотнения.
Усадочные деформации бетонной плиты могут приводить к трещинам и короблению, поэтому расположение швов и армирование определяются конструктивным решением. Нельзя обещать полное отсутствие трещин одной только дополнительной арматурой или более толстым бетонным слоем. После выдержки проверяют отметки, плоскостность, влажность и готовность основания к выбранному покрытию. Клеи и отделочные материалы наносят только при условиях, указанных их производителем.
Приемка скрытых слоев и частые ошибки
До закрытия каждого слоя осматривают основание, уплотнение, непрерывность влагозащиты, целостность теплоизоляции, крепление труб и положение арматуры. Проверки и результаты измерений фиксируют в порядке, принятом для объекта. Такая последовательность позволяет найти дефект до заливки, а не после появления трещины, сырости или холодного участка. Если основание размокло после дождя или по нему прошла тяжелая техника, состояние поверхности проверяют заново.
Полы по грунту особенно чувствительны к скрытым дефектам подготовки. К типичным ошибкам относятся засыпка мусором, слишком толстые неуплотненные слои, проколотая мембрана, отсутствие согласованных швов и забытые коммуникации. Еще одна проблема — применение утеплителя без проверки его несущей способности и влагостойкости. Исправление таких недочетов после заливки обычно требует вскрытия пола, поэтому слой восстанавливают до продолжения работ.
Если пол отделяет отапливаемое помещение от грунта, сверяйте толщину и непрерывность теплоизоляции с теплотехническим расчетом и узлами примыканий. В помещениях с мокрыми процессами отдельно учитывают уклоны, трапы и водонепроницаемость покрытия. В полах по грунту проектируют целую систему: основание, влага, тепло, инженерные сети, бетон и отделка должны соответствовать условиям эксплуатации и не мешать друг другу.
